Ladeplattform Gland, La Ballastière

Tiefbau- und Gleisarbeiten

Seit 2023 ist Gruner für die Tiefbau- und Gleisarbeiten des Projekts FbE23 Gland Modul 2: Ladeplattform Gland, La Ballastière verantwortlich. Das Mandat umfasst die Ausarbeitung der Ausschreibung (Phase 41) sowie die Überwachung der Bauarbeiten (Phasen 51–53).

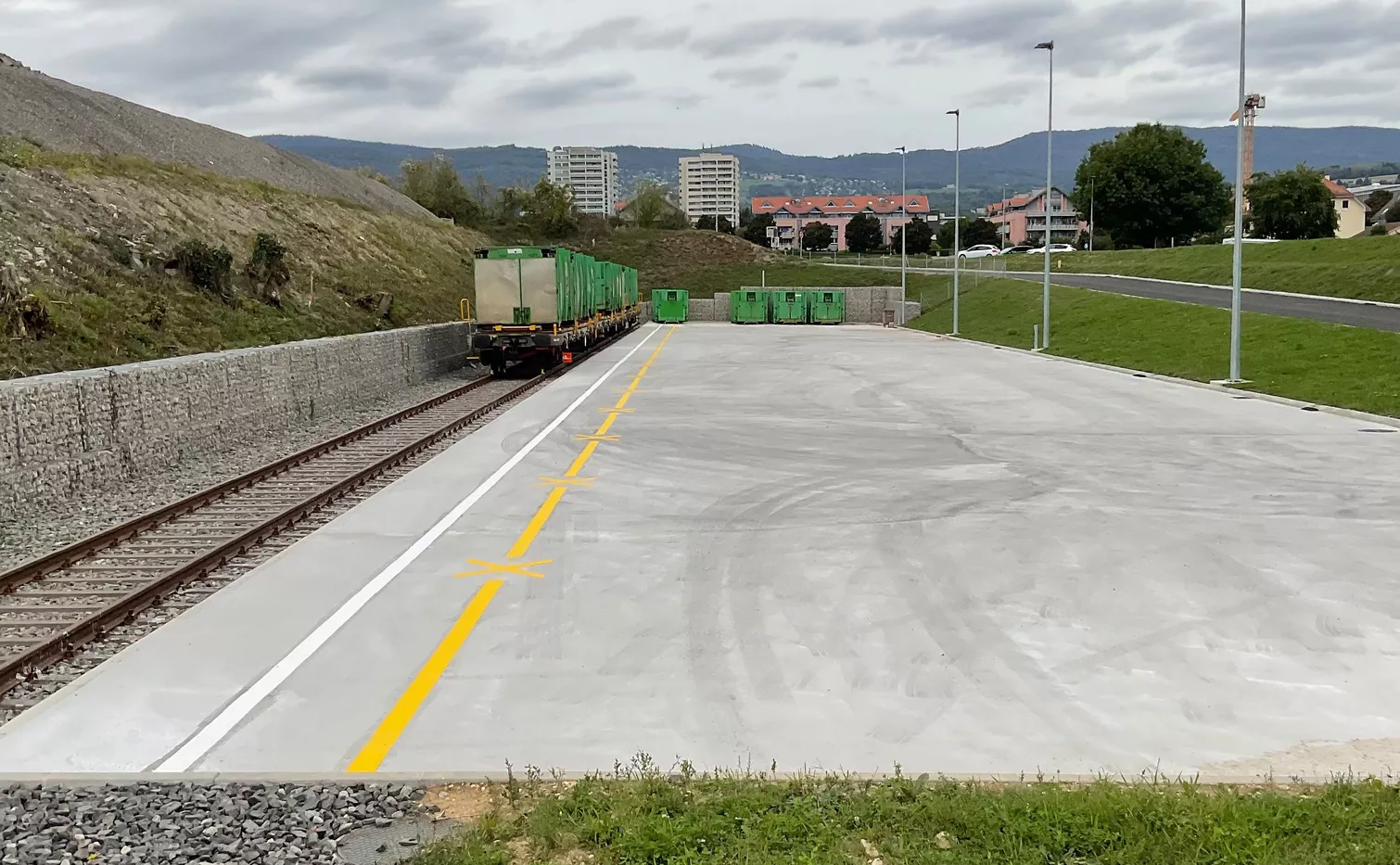

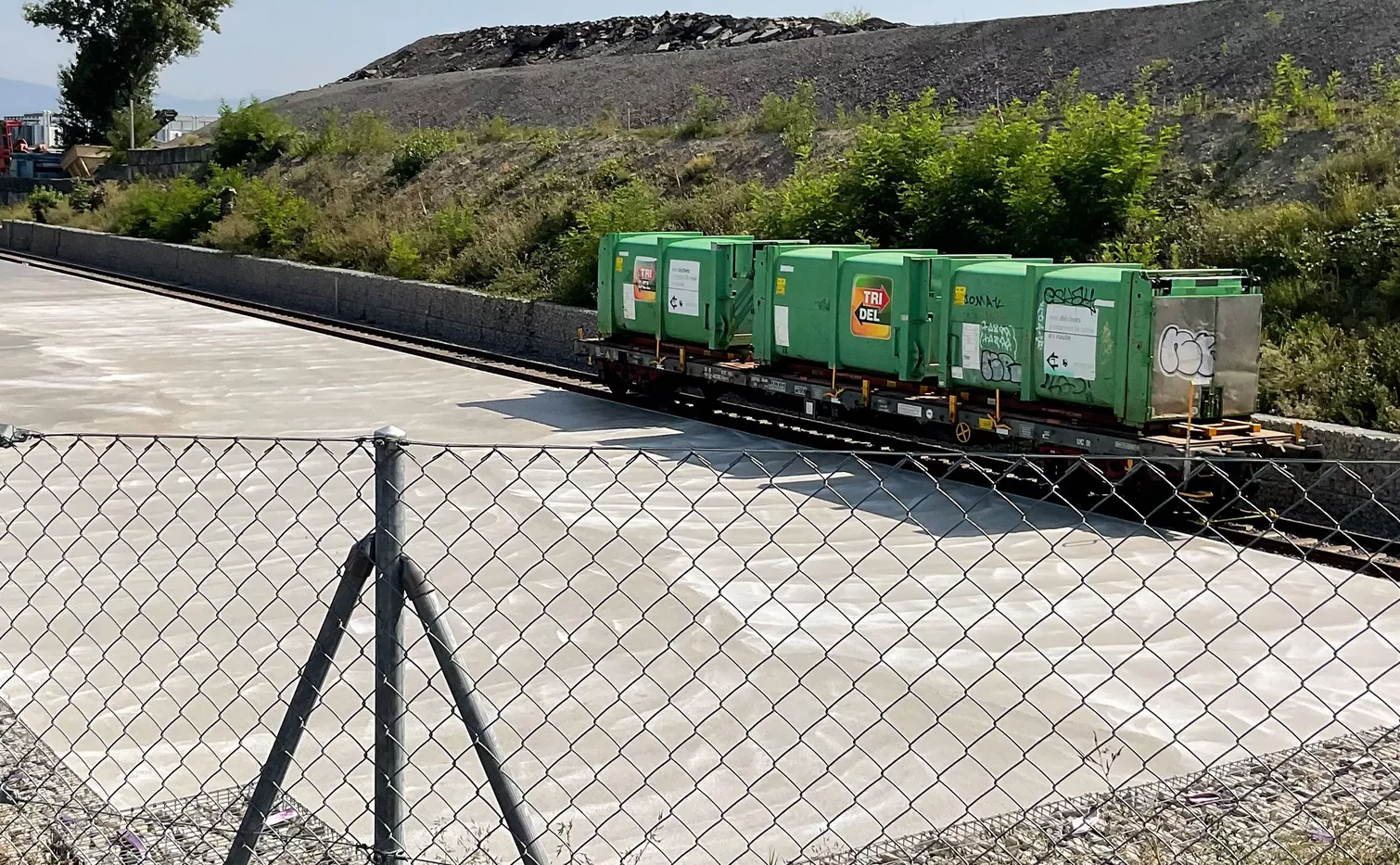

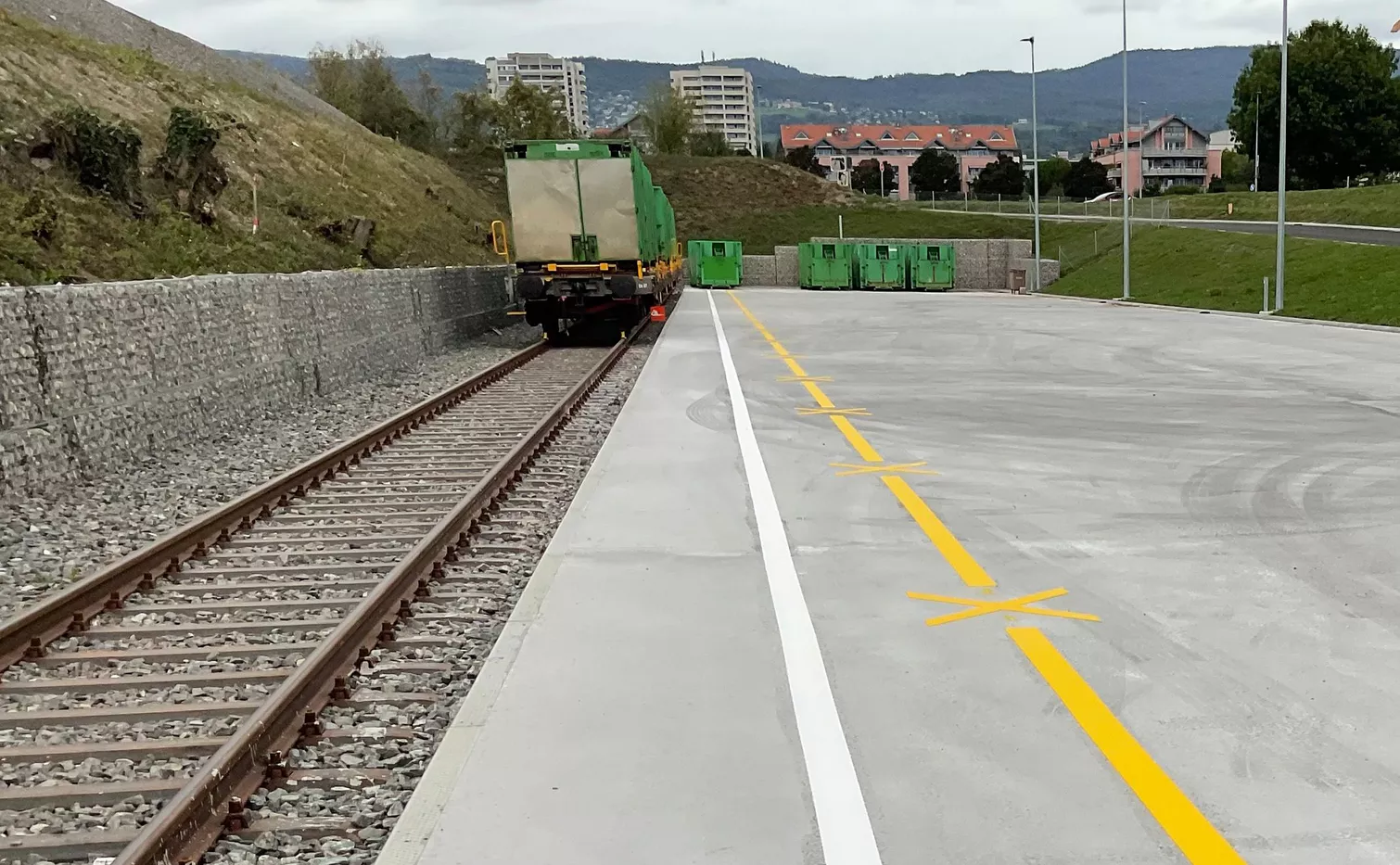

Das Projekt, gelegen in Gland auf der Linie 149 zwischen Gland-Ouest und Gland-Ballastière, hat das Ziel, eine ca. 2'100 m² grosse Plattform für das Be- und Entladen von ACTS-Wagen zu schaffen. Zudem werden eine Zufahrtsstrasse von der Rue de l'Étraz zur Plattform sowie die Infrastruktur und der Oberbau von Gleis 70 erneuert.

Besonderheit: Die Arbeiten erfolgen auf dem Gelände einer ehemaligen Mülldeponie, unter Berücksichtigung strenger Umweltauflagen, einschliesslich Massnahmen zum Schutz nahegelegener Amphibien.

Meilensteine 2024:

  • Rückbau und Demontage von Gleis 70 und des Prellbocks;
  • Aushub des Deponiekörpers bis zu einer Tiefe von etwa 5 m und Abtransport des Materials. Insgesamt wurden über 13'000 m³ des Aushubmaterials in verschiedene Entsorgungswege (Typ B, E und S) abgeführt, und ca. 1'600 m³ Aushubmaterial, hauptsächlich Oberboden, konnten vor Ort wiederverwertet werden;
  • Errichtung eines Regenwassersammelsystems sowie Verlegung eines 120 m langen GFK-Rückhalterohrs mit zwei GFK-Kammern;
  • Bau einer Gabionen-Stützmauer entlang der Böschungen von Gleis 70 und am nordwestlichen Ende der Plattform;
  • Unterbau für die Be- und Entladerampe der Waggons aus ca. 90 cm dickem GNT-Schotter;
  • Muldenanlage mit einer Fläche von ca. 100 m²;
  • Bau eines Fundaments und Installation von 5 Kandelabern;

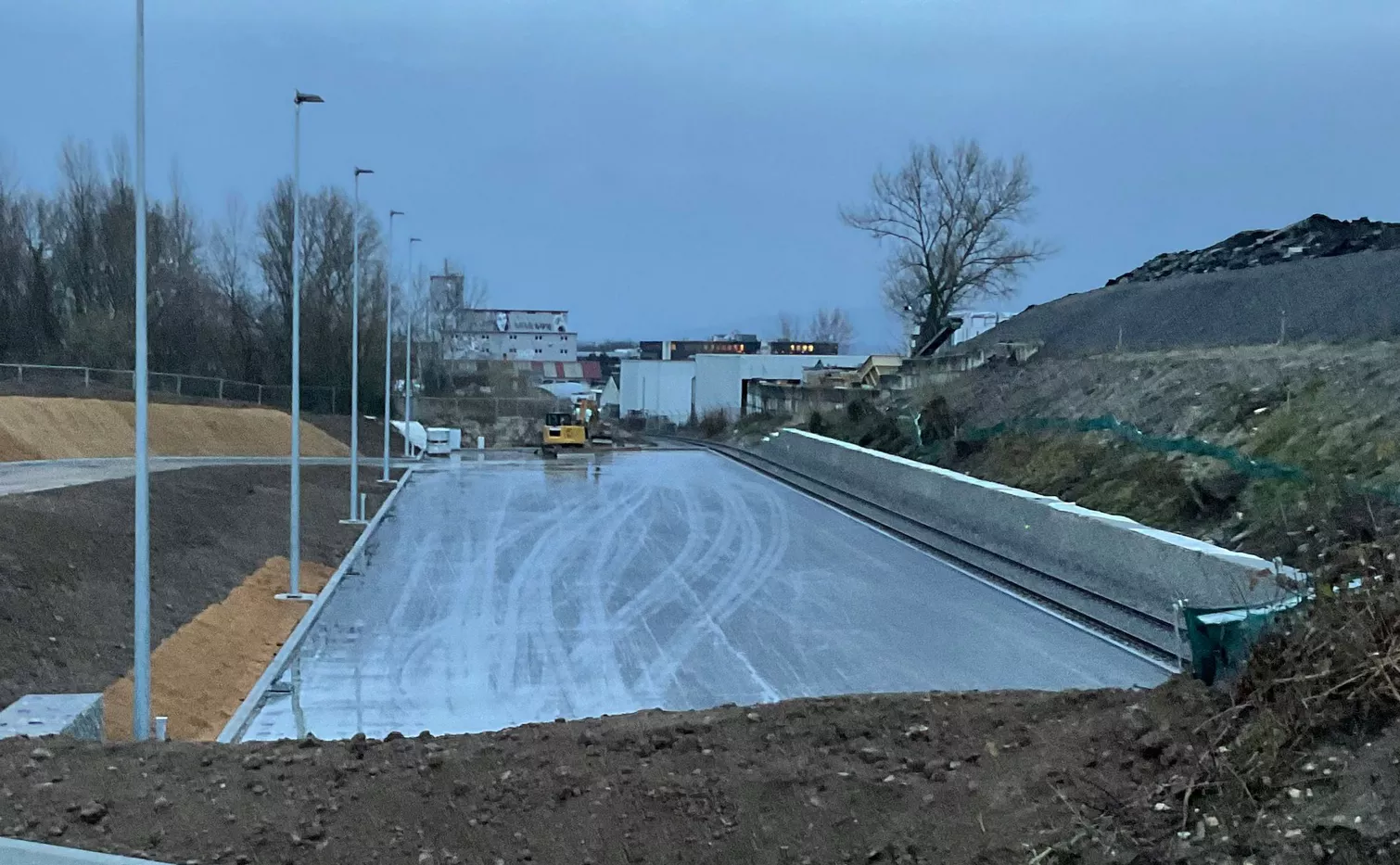

  • Bau einer ca. 120 m langen Zufahrtsstrasse und Anschluss an die Kantonsstrasse;

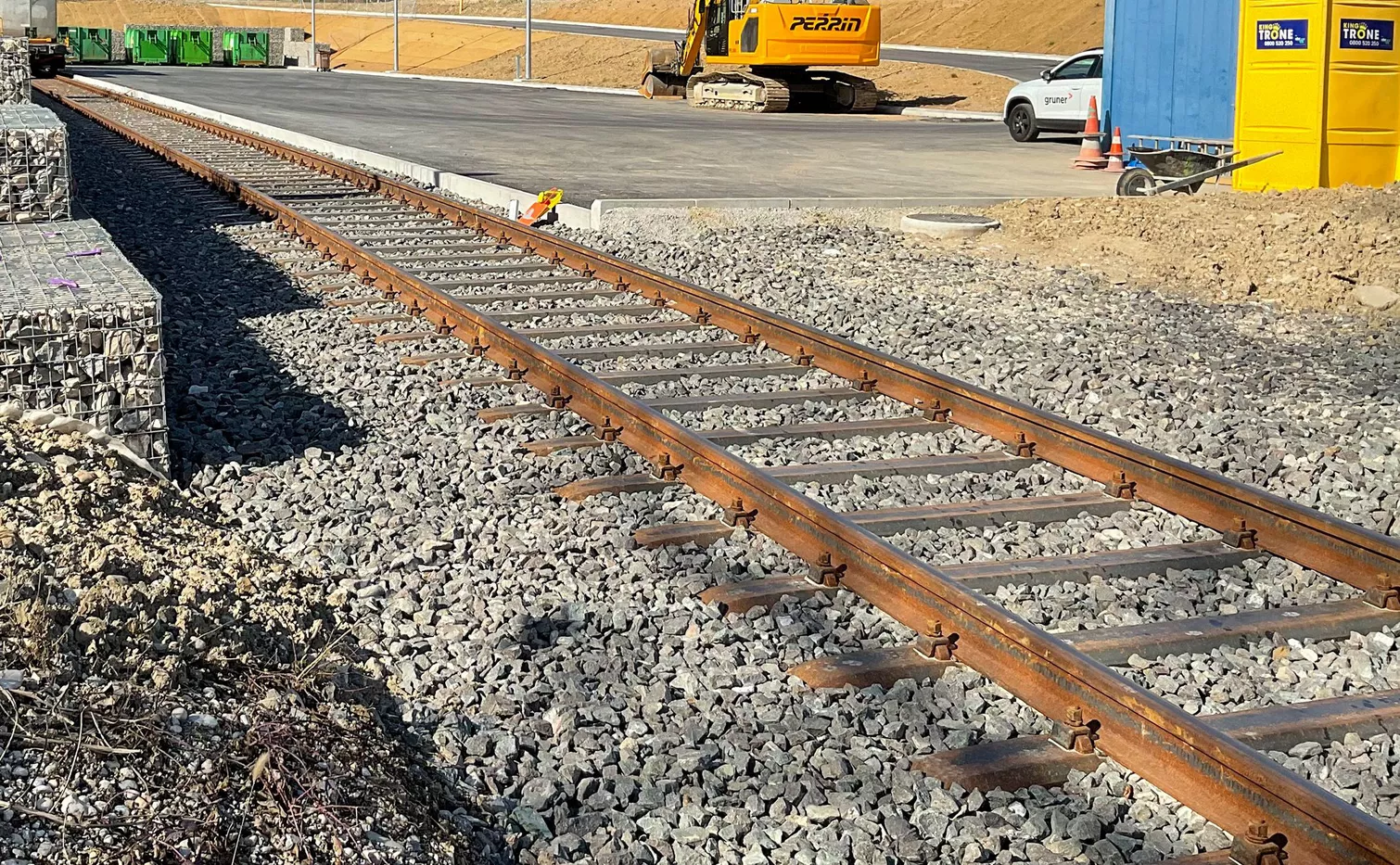

  • Verlegung des neuen Oberbaus von Gleis 70 (145 m) und des neuen Prellbocks.

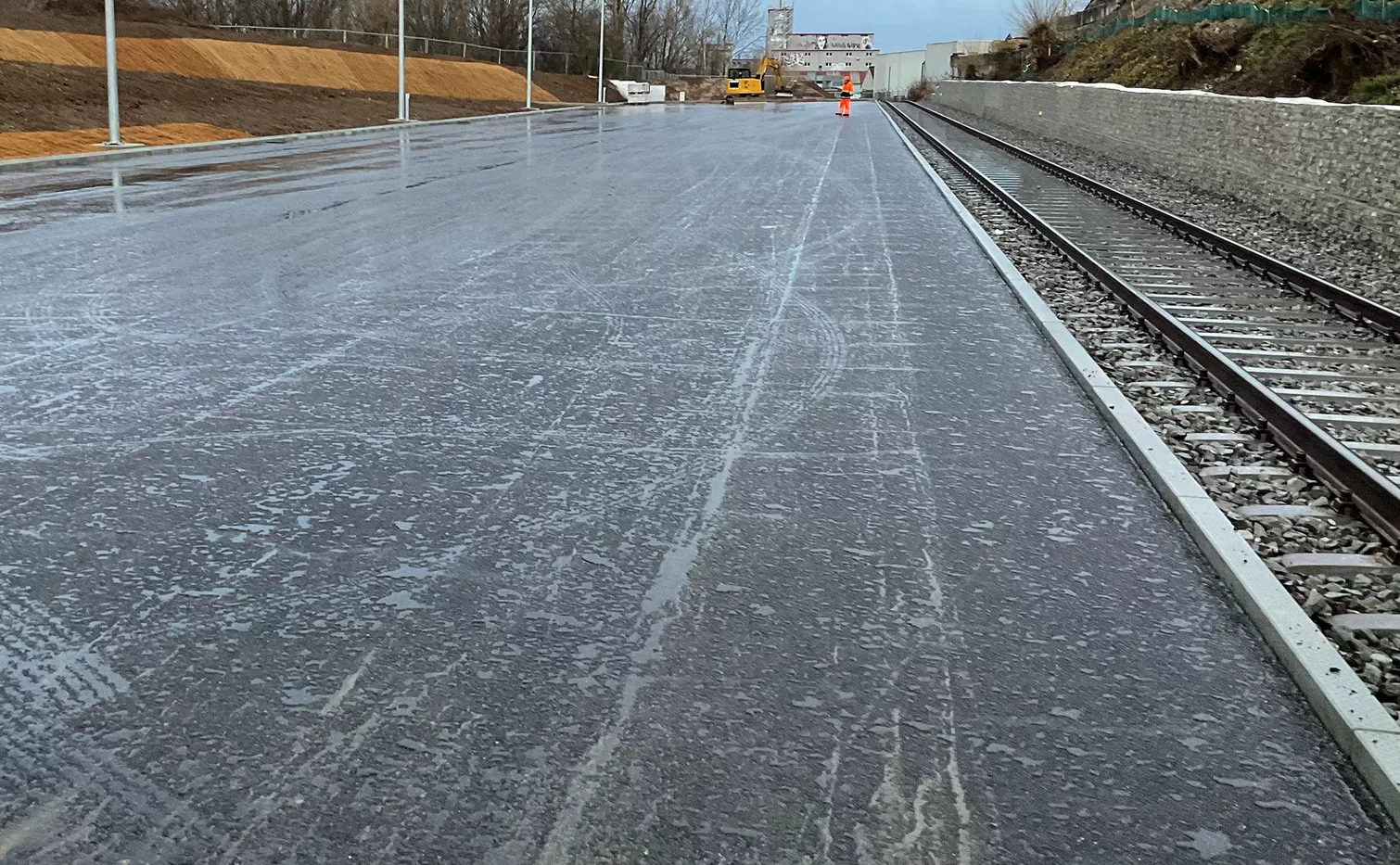

  • Asphaltschichten auf der Plattform und Zufahrtsstrasse: 15 cm ACF 22S und 12 cm AC EME 22 C2.

Geplante Schritte 2025:

  • Durchführung von Forstarbeiten (Frühjahr/Herbst).
  • Einbau der finalen Deckschicht (Percole 0/14 Asphalt) im Sommer.

zurück zur Übersicht

Bauherr
  • Perrin Frères S.A. & Laurent Membrez S.A.
Auftraggeber
  • SBB CFF FFS
