Diga e centrale idroelettrica di Jinvali - Riabilitazione delle gallerie
Progettazione e supervisione della realizzazione

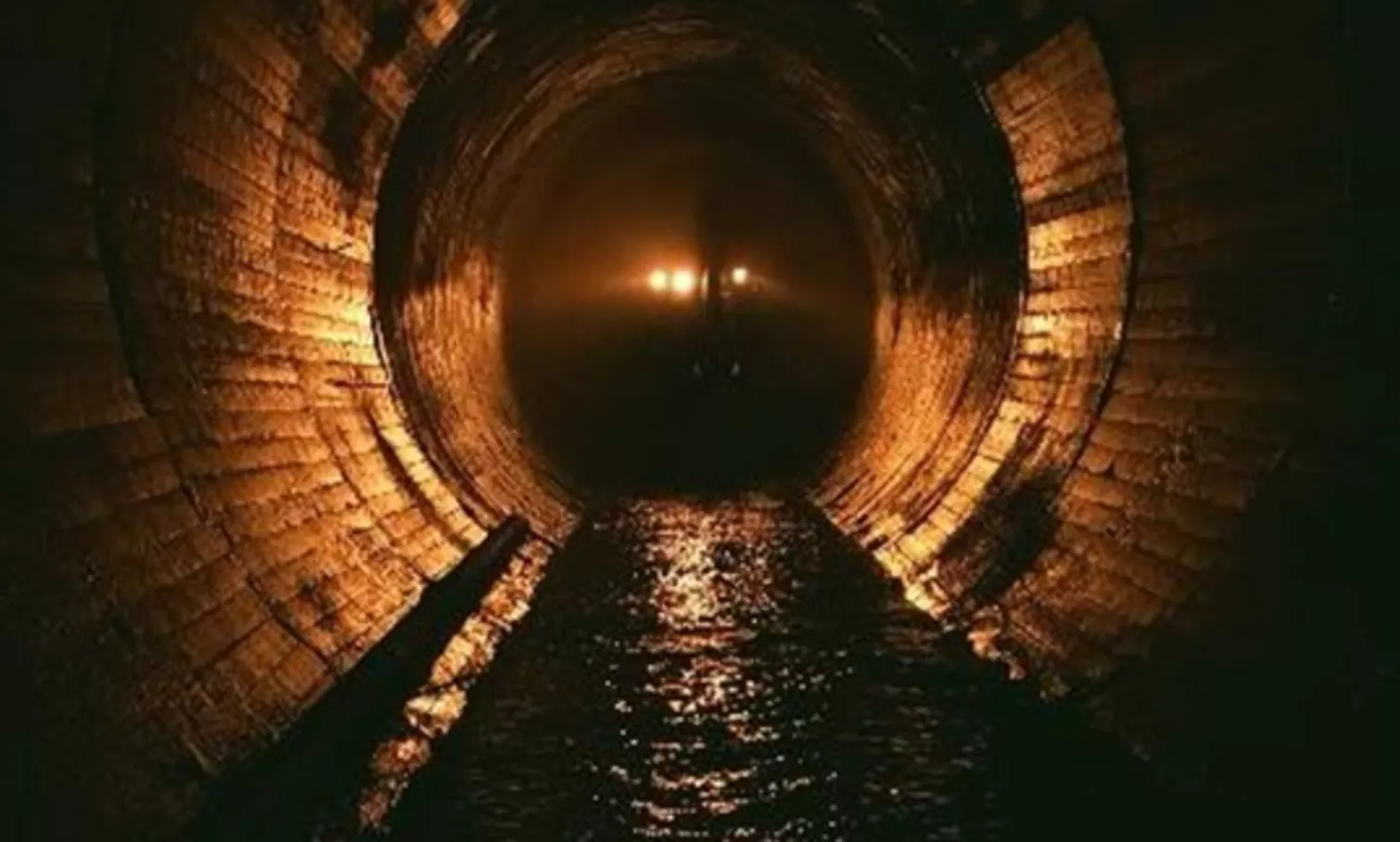

Il complesso idroelettrico di Jinvali è entrato in esercizio nel 1985. Il progetto comprende una diga in materiali sciolti alta 102 m, un pozzo di presa, uno sfioratore e uno scarico di fondo, una centrale in sotterraneo con 4 turbine Francis, un tunnel di restituzione a pelo libero lungo 8,8 km, una vasca di carico e una condotta lunga 36,7 km per l'approvvigionamento idrico di Tbilisi, capitale della Georgia.
Considerato che le infrastrutture idrauliche erano in esercizio da piu di 35 anni, si è reso necessario studiare e implementare alcune misure di riabilitazione.

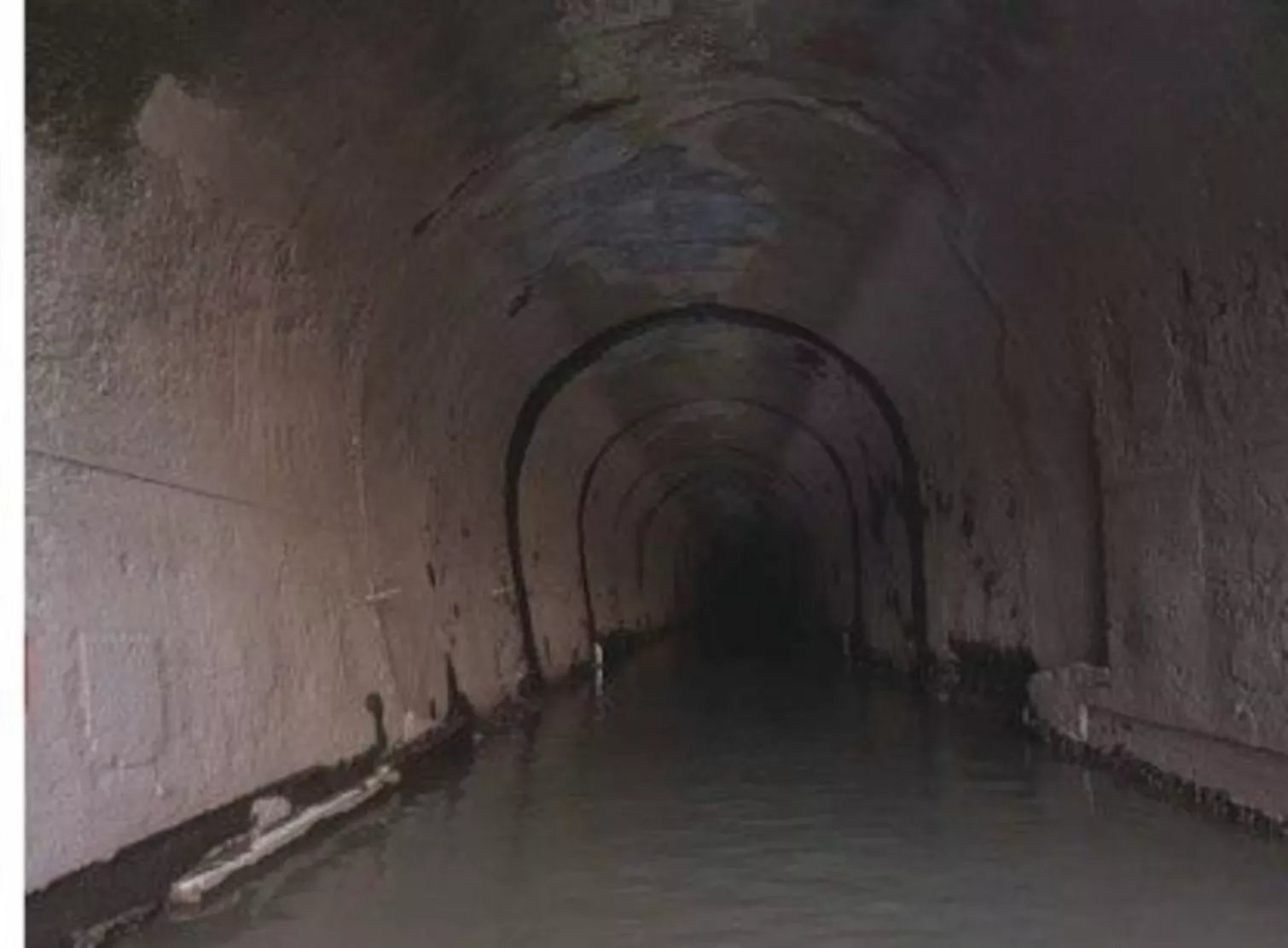

I difetti locali e l'erosione del rivestimento in calcestruzzo, la roccia scadente, la cattiva qualità del calcestruzzo e le infiltrazioni osservate in diverse sezioni del tunnel richiedono osservazioni frequenti e interventi di riabilitazione sistematici.
Nel 2014, Gruner Stucky ha eseguito un'ispezione dettagliata del tunnel, seguita da una valutazione dello stato e dalla proposta concettuale di riabilitazione a breve e lungo termine, che consentisse di mantenere il tunnel in esercizio.
Per raggiungere gli obiettivi sopra descritti, dal 2014 a oggi sono state eseguite le seguenti attività :
- attività di indagine, progettazione e supervisione del cantiere, con ispezioni visive,
- prove di laboratorio per la determinazione della resistenza dei campioni di calcestruzzo del rivestimento,
- prove di aggressività in acqua per il calcestruzzo e le armature,
- analisi della capacità idraulica del tunnel,
- tomografia geoelettrica,
- Ground Penetrating Radar,
- 3D laser scanning,
La progettazione e la supervisione dei lavori di riabilitazione seguono due approcci:
A breve termine - che comprende lavori di riabilitazione urgenti, da eseguire su base annuale. A causa dell'ampia estensione dei danni, dal 2014 a oggi è stata effettuata una riabilitazione sistematica mediante iniezioni cementizie, iniezioni chimiche, sostituzione del rivestimento in calcestruzzo e riabilitazione dei vespai, comprese indagini e monitoraggio.
A lungo termine - prevede lavori di riabilitazione su larga scala per migliorare le prestazioni idrauliche della galleria, raggiungere la capacità di progetto originale e condizioni di esercizio stabili:
- sostituzione della galleria esistente con una nuova,
- realizzazione di un bypass per i primi 3 km di galleria,
- sostituzione del rivestimento esistente con uno nuovo in condizioni di flusso in pressione.
Imprenditore edile
- Georgian Hydro Construction Company
Cliente
- Georgian Water and Power Ltd
Architetto
- Tbilisi Hydro Project Company
Servizi
- Ingegneria delle fondazioni e geotecnica
- Ingegneria idraulica
- Ingegneria idroelettrica e dighe
