Parc éolien de Muttenz

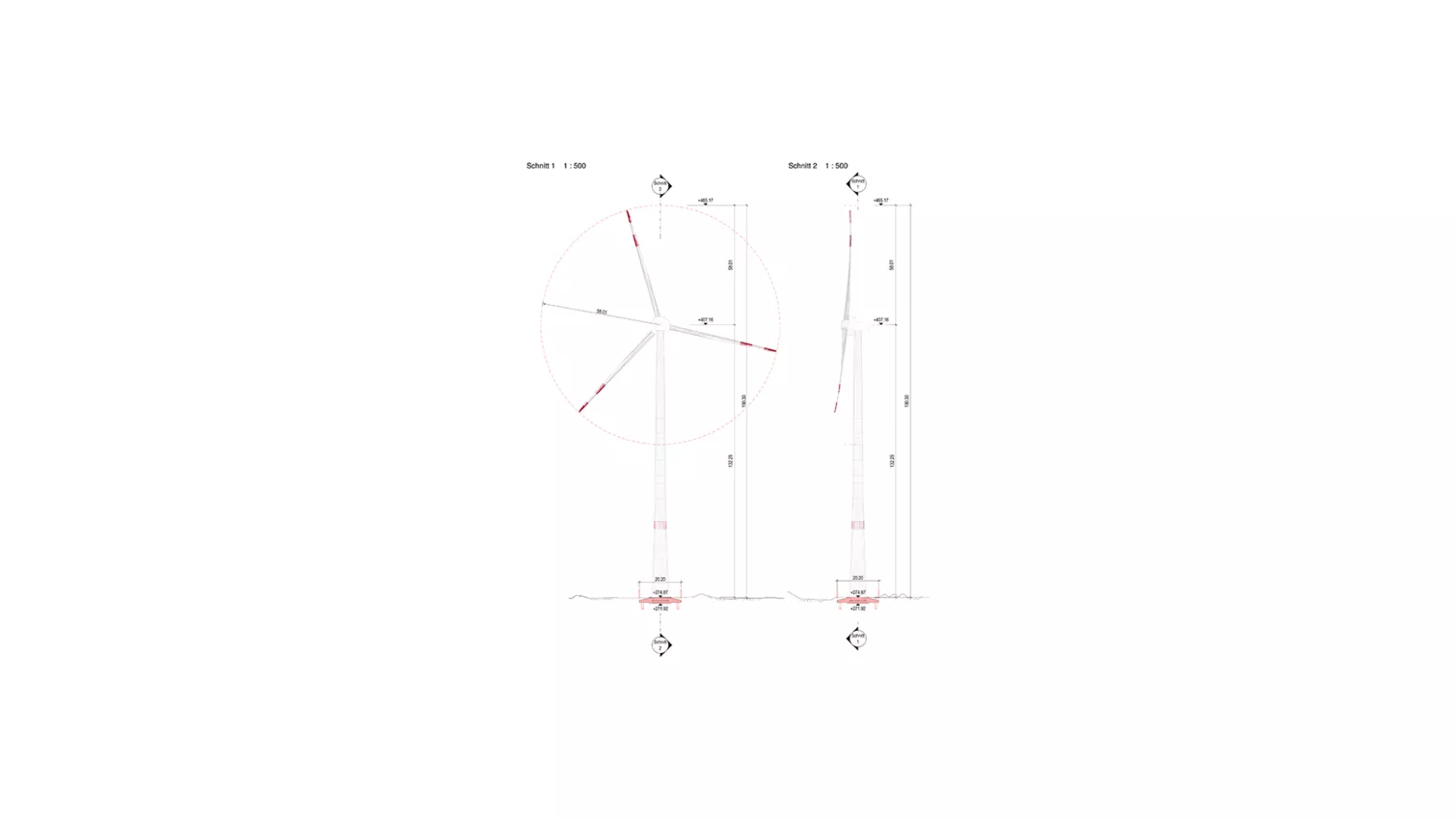

À Muttenz, près de Bâle, le groupe aventron energy prévoit d'ériger une éolienne Enercon E-115 d'une hauteur maximale de 190 m (hauteur du moyeu 120 m). Le département d'ingénierie géotechnique de Gruner a été autorisé à travailler sur le projet en tant que planificateur général dans l'avant-projet.

Contenu externe

Ce contenu est hébergé par des tiers et peut utiliser des cookies. Pour afficher le contenu externe, vous devez adapter vos paramètres de protection des données.

Préférences

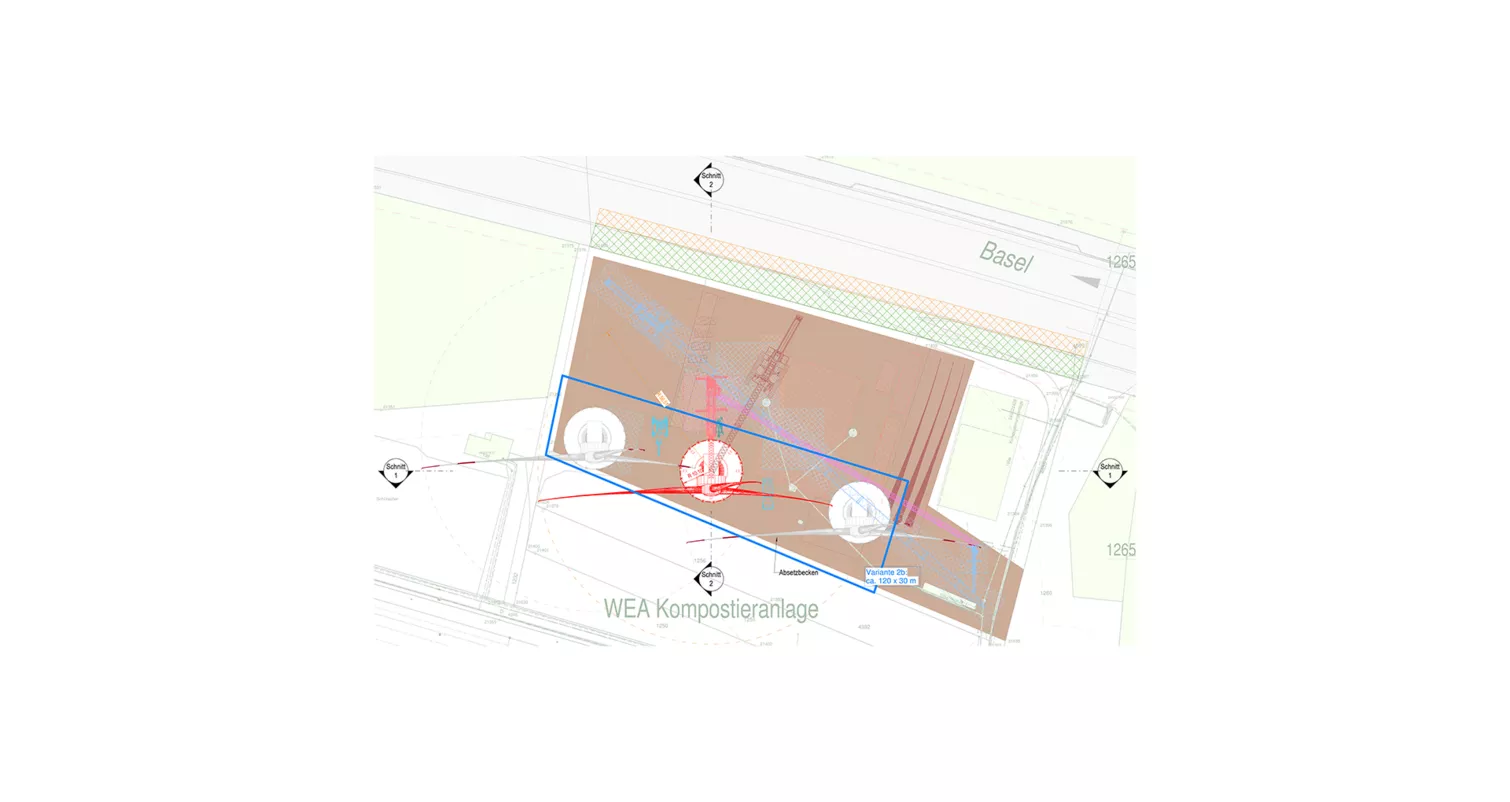

L'installation sera située dans la zone intermédiaire entre la route nationale A2 et le terrain d'athlétisme des CFF. L'objectif du projet était, entre autres, l'analyse de faisabilité des variantes possibles de fondations. La logistique des transports lourds et spéciaux pour la construction de l'installation a également été incluse dans l'étude de faisabilité. La préparation d'une analyse structurelle préliminaire vérifiable de la fondation de l'éolienne était nécessaire pour obtenir l'approbation des propriétaires voisins.

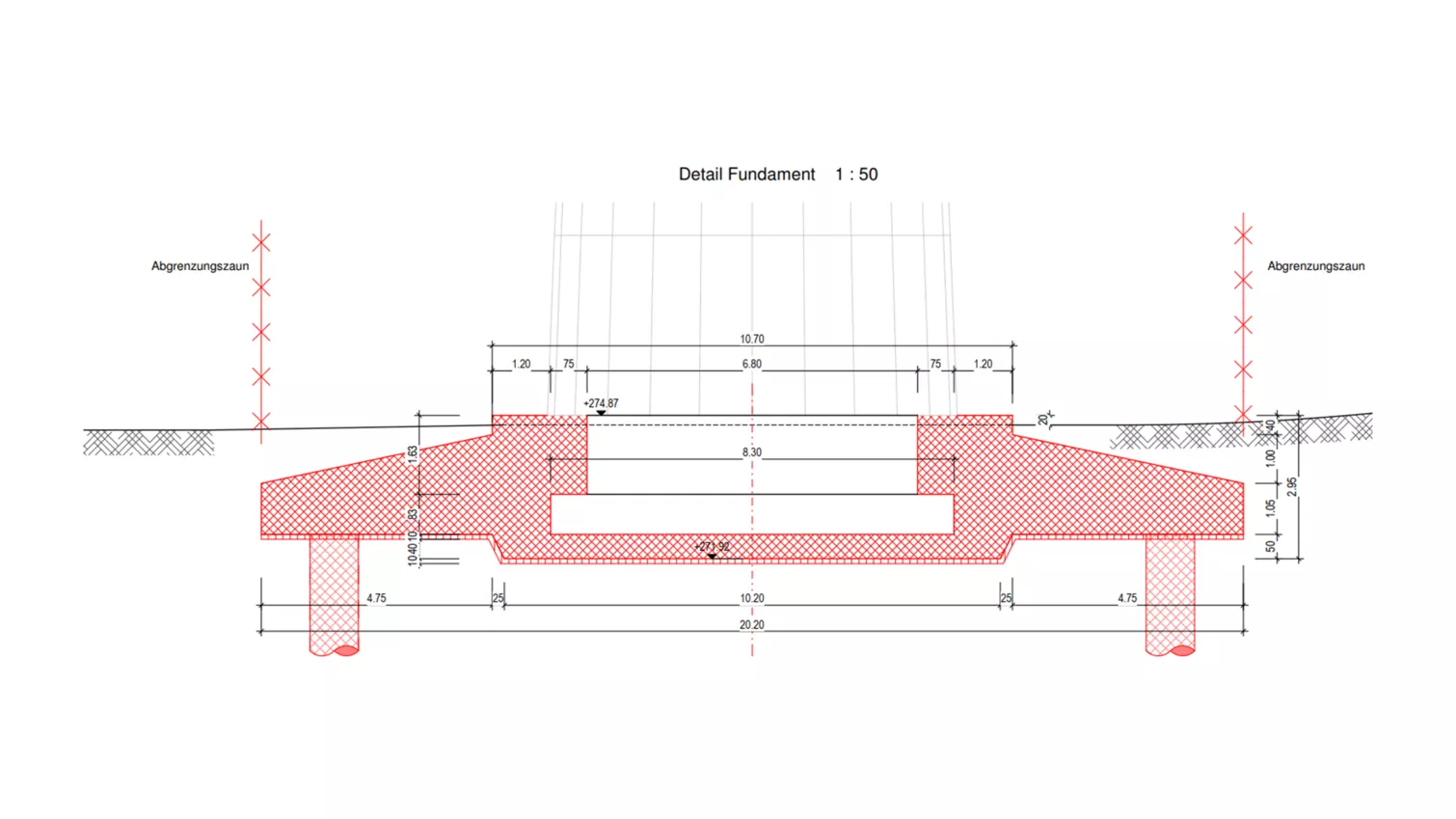

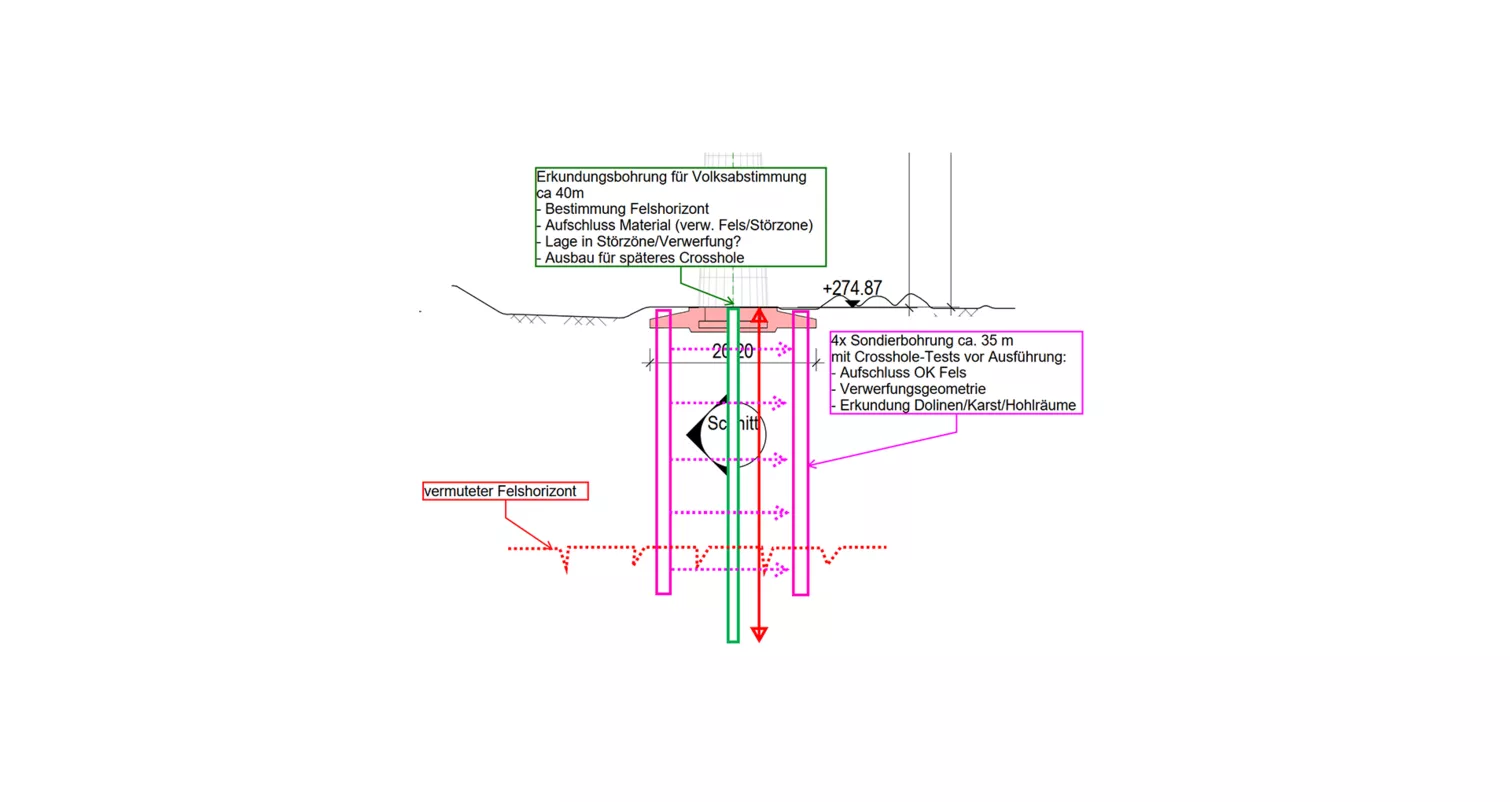

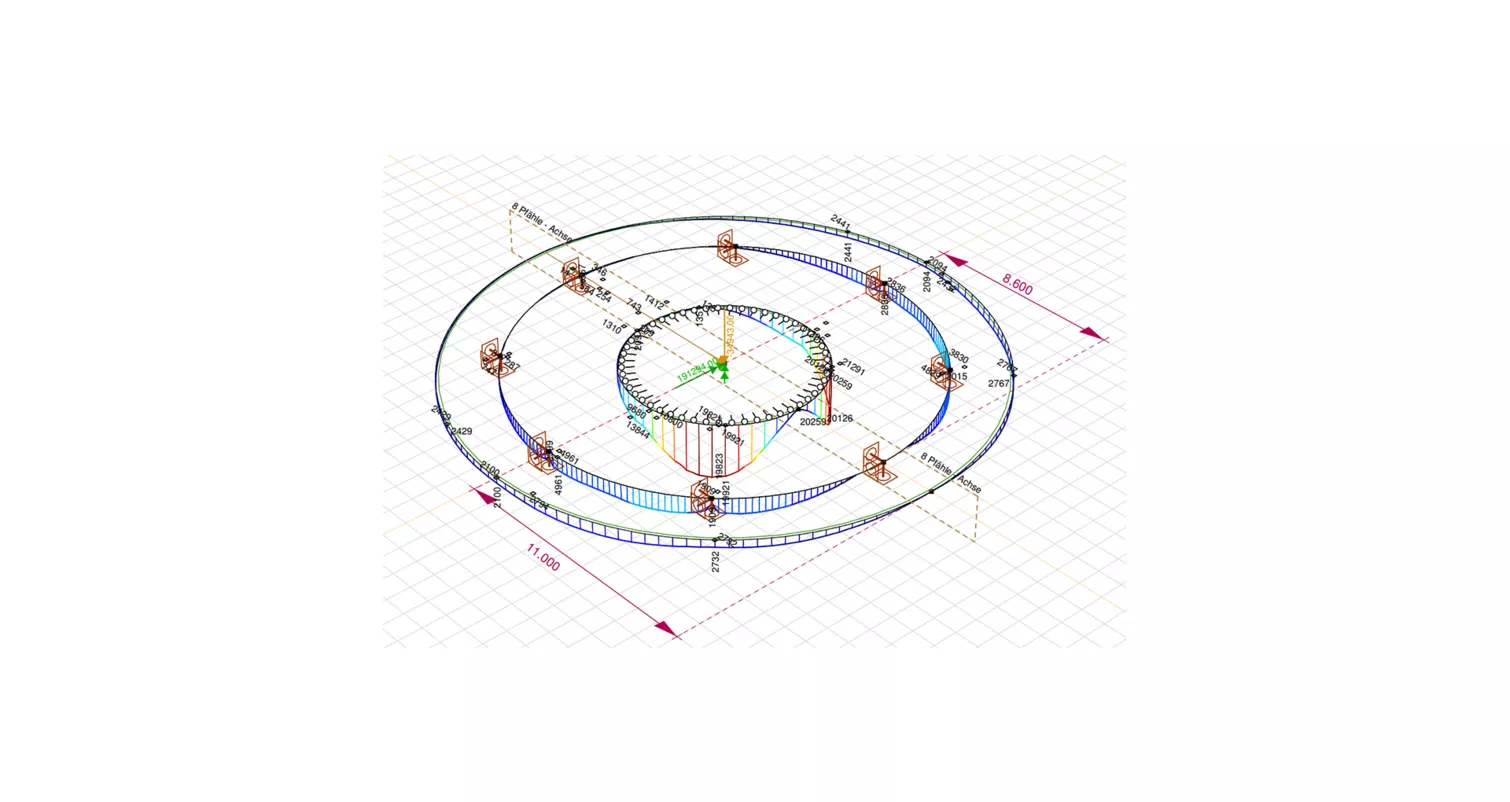

Sur le site situé entre le terrain d'athlétisme des CFF et la route nationale, il y a une zone de faille géologique dans le sous-sol profond et une ancienne gravière près de la surface. La région est également connue pour ses cavités karstiques. Par conséquent, un programme d'investigation géologique en plusieurs étapes a dû être développé afin d'assurer une fondation sûre pour l'éolienne. Trois variantes différentes (vibro-compactage, fondation sur pieux, fondation superficielle), chacune avec des mesures spéciales pour la localisation et le traitement des cavités karstiques, ont été conçues pour la fondation de l'éolienne dans le sol existant, ce qui a ­permis de répondre à la fois aux exigences de stabilité ­et aux exigences strictes en matière d'aptitude au service ­pendant le fonctionnement de l'éolienne. Outre la conception structurelle des variantes de fondation, le coût et les délais de construction ­ont également été analysés et comparés avec les avantages et inconvénients respectifs.

L'érection d'une éolienne de cette taille nécessite un effort logistique considérable, tant pendant le transport vers le site que pendant l'érection sur place. En plus de la clarification des itinéraires de transport possibles, un concept logistique a été conçu pour l'utilisation efficace de l'espace limité disponible pendant la construction de la fondation et l'érection de l'éolienne sur le site.

Les services de Gruner AG :

  • Planification technique de la phase d'avant-projet
  • Fondations profondes et superficielles, y compris l'amélioration du sol.
  • Pronostic de déformation des variantes de fondation sous des actions statiques et dynamiques
  • Planification logistique
  • Estimation des coûts

retour à aperçu

Entreprise de Travaux
  • primeo Greenpower AG / aventron AG
Prestations
  • Géotechnique, génie civil et travaux spéciaux
  • Energie éolienne
