Rehabilitación de la presa de Salanfe mediante cortes verticales
Tratamiento de las deformaciones por reacción álcali-agregado con modelización numérica y corte con hilo diamantado.

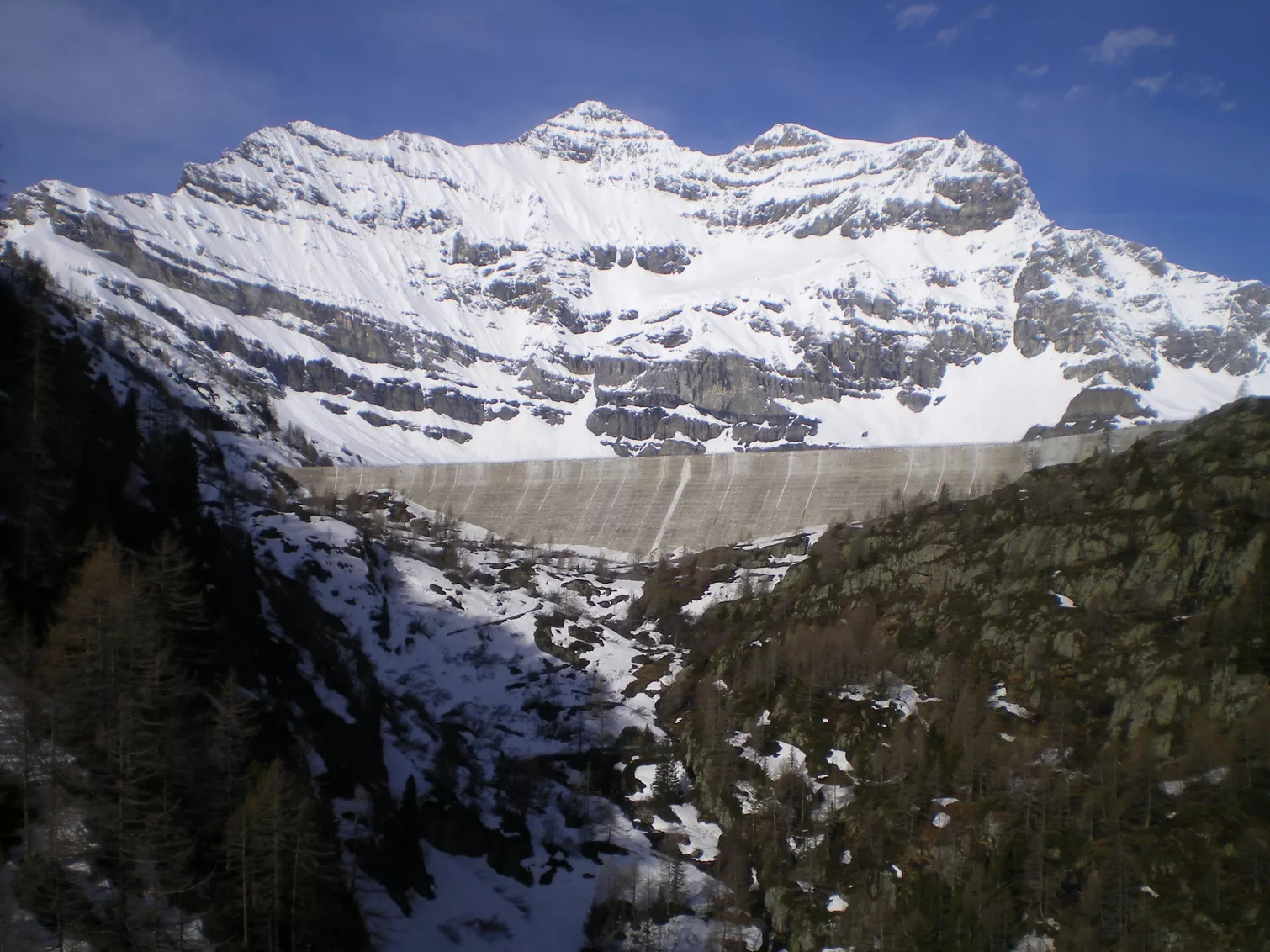

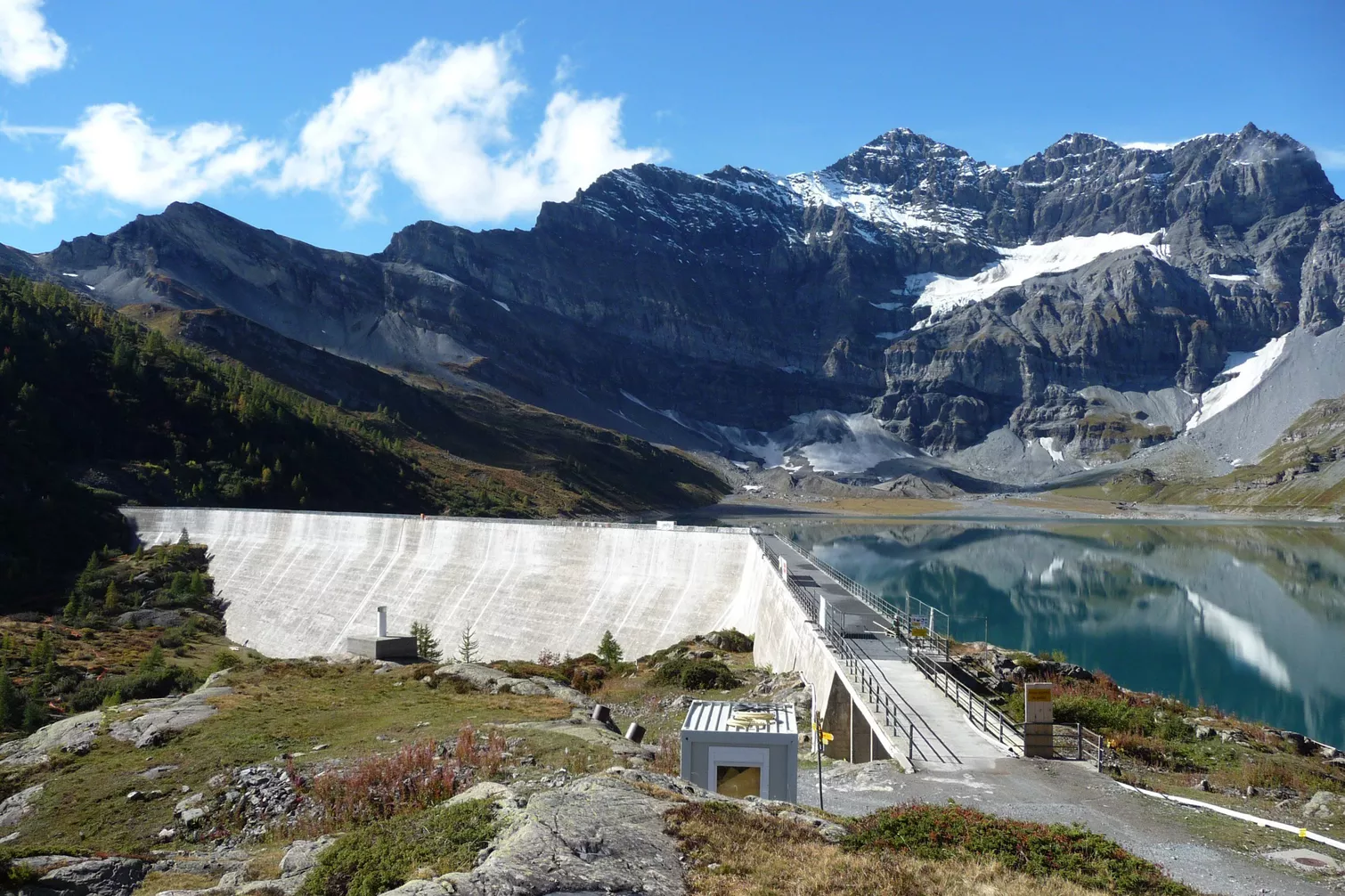

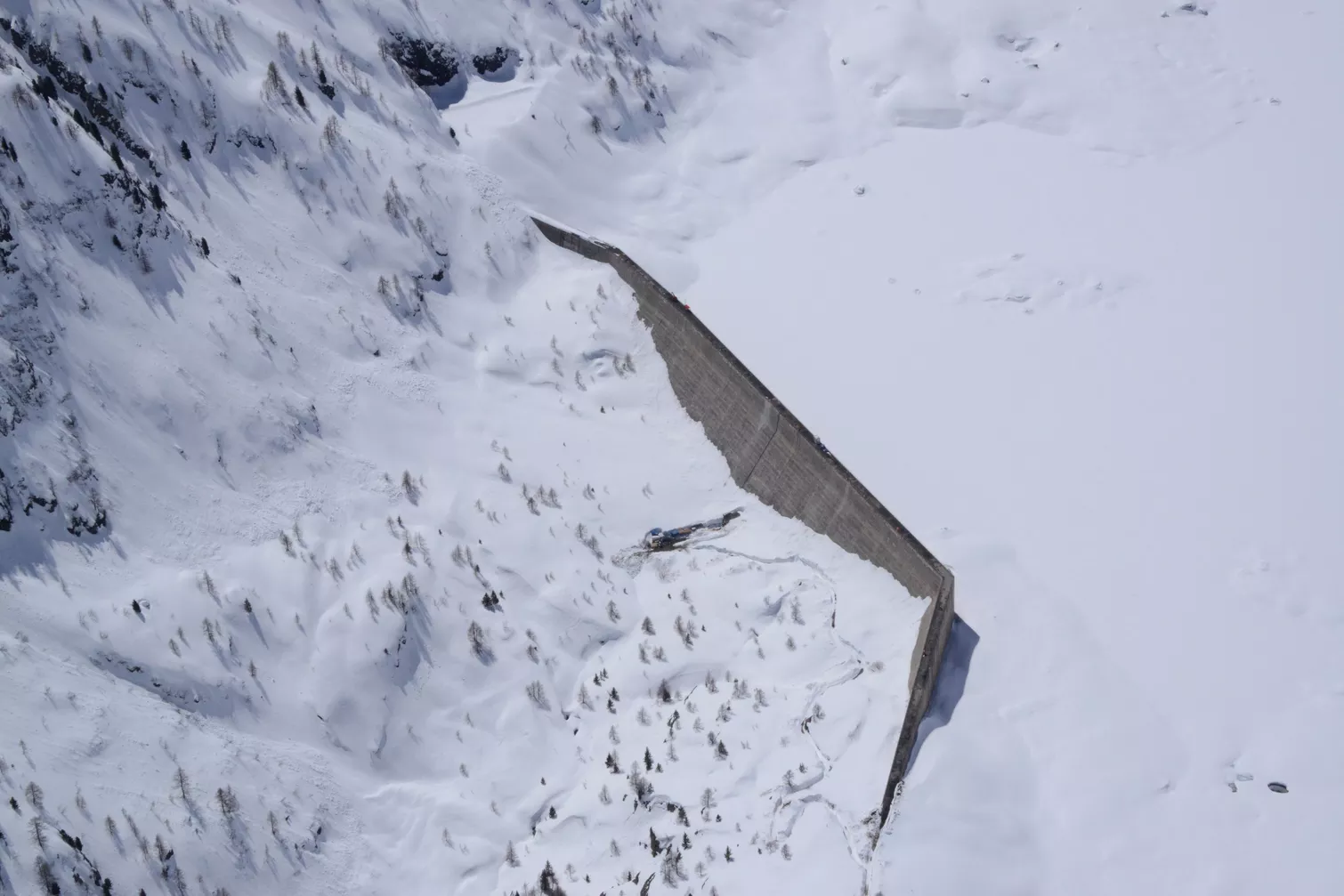

La presa de Salanfe (52 m de altura, 600 m de longitud) se encuentra en los Alpes suizos, a 1900 m de altitud. Las inspecciones periódicas desde su puesta en servicio en 1950 han revelado un comportamiento atípico relacionado con la hinchazón del hormigón. Este comportamiento es provocado por una reacción álcali-granulado (RAG): el arena y el gravilla utilizados para el hormigón contienen sílice mal cristalizada, que reacciona formando un gel que llena los huecos; el entorno es muy básico (pH de alrededor de 13) y está cargado de iones alcalinos como el sodio y el potasio. Este fenómeno genera una presión en el interior del hormigón que va hinchándose progresivamente y, finalmente, se microfisura.
Tras estudiar el comportamiento de la presa y basándose en mediciones y en un modelo digital, Stucky SA propuso realizar un corte vertical para limitar la progresión de las deformaciones. El enfoque se basa en la metodología de recálculo de estructuras afectadas por reacciones alcalinas desarrollada por el Laboratorio Central de Puentes y Caminos (LCPC). El método se basa en una modelización por elementos finitos del comportamiento hídrico, térmico, químico y mecánico de la estructura. Los cálculos se realizaron en modelos 2D y 3D, utilizando el módulo RGIB del software CESAR-LCPC, basándose en las experiencias y el conocimiento de la obra en 2007-2011.

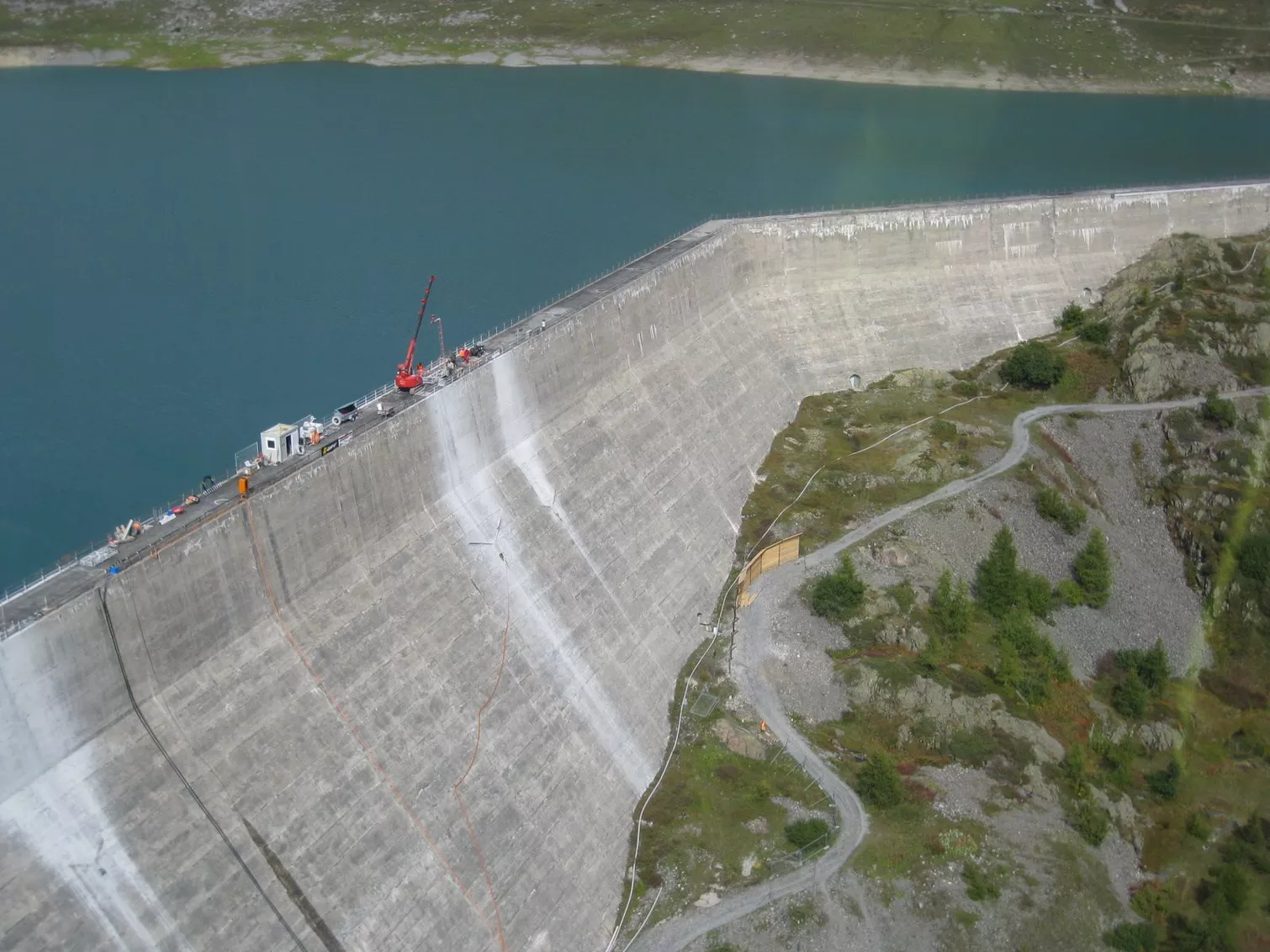

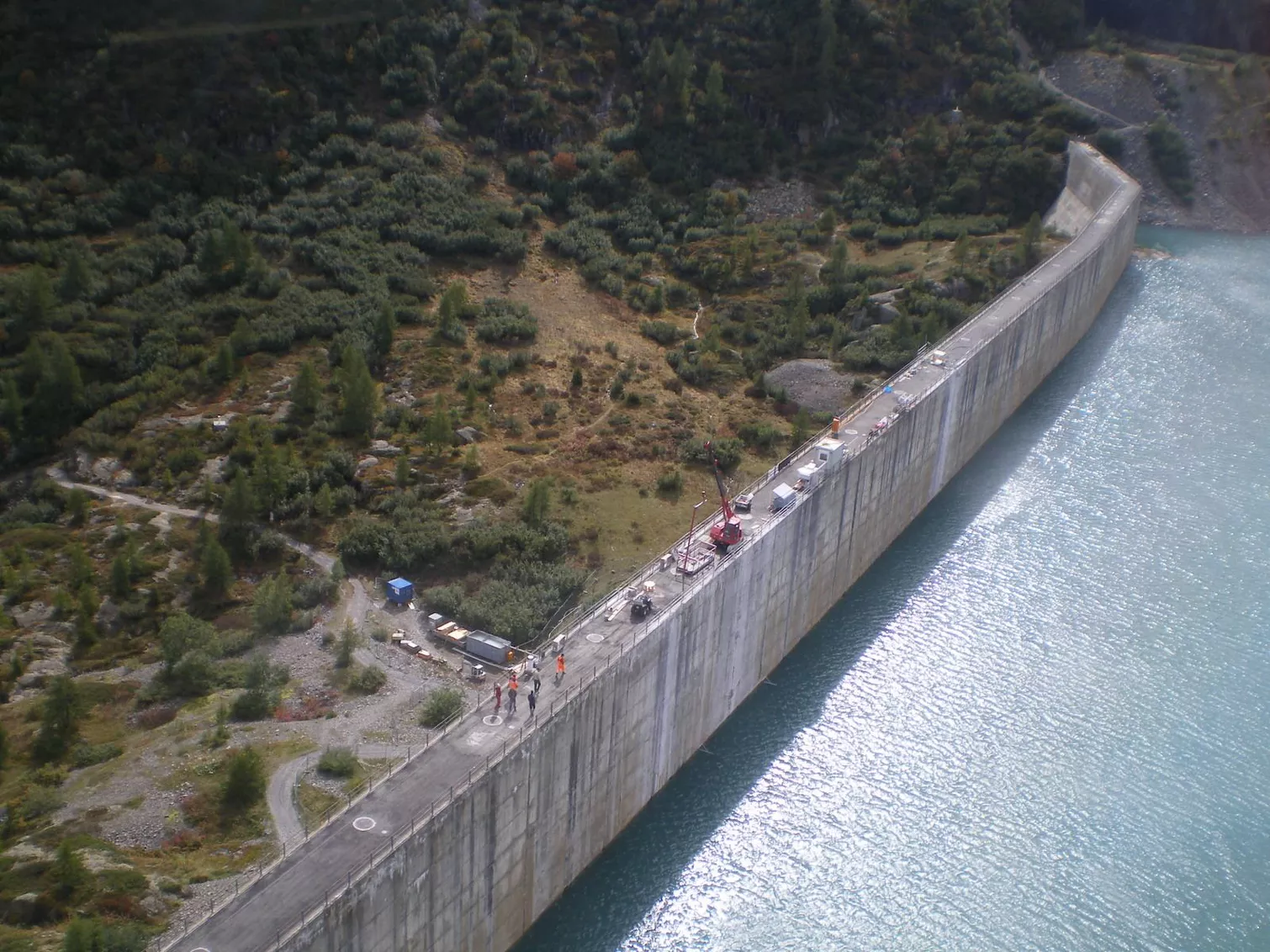

Mientras se seguía utilizando el embalse, se realizaron 22 cortes verticales en el tramo superior de la presa. Los más grandes, en el tramo central de la presa, alcanzan los 24 metros de altura. La anchura de los cortes es de 11 milímetros. El hormigón de la presa se perfora primero en toda su espesor en el punto más bajo del corte de sierra. El cable diamantado se introduce en la perforación y el corte se realiza de abajo hacia arriba, hasta la coronación. A continuación, se colocaron una junta de estanqueidad y una película protectora en el extremo aguas arriba y aguas abajo de cada corte para garantizar la estanqueidad. Debido a las tensiones presentes en la presa, los cortes de sierra se cierran progresivamente. Se han puesto en marcha medidas específicas para vigilar constantemente el comportamiento de la presa antes, durante y después de los trabajos de corte.
Servicios de Gruner Stucky SA
Los servicios cubren el proyecto de rehabilitación de la coronación de la presa, el pozo y la cámara de válvulas, el proyecto del sistema de auscultación para el seguimiento de los trabajos de relajación; el seguimiento y la gestión del estudio de impacto ambiental; la preparación del expediente de solicitud de autorización de construcción; el expediente de licitación a las empresas (pliego de condiciones, serie de precios, planos), incluido el corte de hormigón, y el seguimiento de las obras.
- Modelización del corte con el software CESAR-RGIB.
- Verificación de la amenaza sísmica antes y después de los cortes.
- Justificación de la solución ante la autoridad de supervisión (OFEN).
Auftraggeber
- Salanfe SA
Leistungen
- Reacción Álcali-Agregado en estructuras de hormigón
- Servicios Integrales de Seguridad de Presas
